Perimeterdämmung 2026 bedeutet: Der Keller wird von außen gegen Wärmeverlust geschützt, während die Dämmung dauerhaft mit Erdreich, Feuchtigkeit und mechanischem Druck zurechtkommen muss. Anders als eine normale Fassadendämmung arbeitet die Perimeterdämmung unter härteren Bedingungen. Sie liegt vor der Kellerabdichtung, reicht häufig bis in den Sockelbereich und muss exakt verarbeitet werden, weil spätere Reparaturen nur mit erneutem Aufgraben möglich sind, die eu-baustoffhandel.de berichtet.
Diese Anleitung erklärt den Aufbau, geeignete Materialien, realistische Kosten und die wichtigsten Fehler bei der Ausführung. Wer gerade eine umfassende Sanierung plant, sollte die Maßnahme mit dem Überblick zur Dämmung 2026 in Deutschland abstimmen, weil Kellerwand, Sockel, Fassade, Fenster und Lüftung zusammenwirken.
Kurzanleitung für die Planung:
- Zeitbedarf Planung: 1 bis 3 Wochen mit Aufmaß, Feuchteprüfung und Angeboten
- Bauzeit bei freigelegtem Keller: meist 3 bis 7 Arbeitstage plus Trocknung der Abdichtung
- Schwierigkeitsgrad: fortgeschritten bis Profi
- Wichtigster Punkt: Abdichtung zuerst, Dämmung danach
- Risiko bei Fehlern: Feuchte, Wärmebrücken, beschädigte Abdichtung, teure Nacharbeiten
Was ist Perimeterdämmung?
Perimeterdämmung ist die Wärmedämmung erdberührter Bauteile von außen. Typische Einsatzbereiche sind Kelleraußenwände, Sockel, Bodenplattenränder und manchmal auch die Unterseite von Bodenplatten im Neubau. Bei Bestandsgebäuden geht es meist darum, eine kalte Kellerwand nachträglich von außen zu dämmen und gleichzeitig die Abdichtung zu prüfen oder zu erneuern.
Der große Vorteil liegt bauphysikalisch auf der Hand: Die massive Kellerwand bleibt auf der warmen Seite der Dämmebene. Dadurch verbessert sich die Oberflächentemperatur im Keller, Wärmeverluste sinken, und das Risiko kalter Wandflächen wird kleiner. Bei beheizten Kellerräumen ist das besonders relevant. Bei unbeheizten Kellern kann die Maßnahme trotzdem sinnvoll sein, wenn darüber Wohnräume liegen oder Feuchte- und Komfortprobleme bestehen.

Die beste Perimeterdämmung ist nicht die dickste Platte, sondern der Aufbau, der Abdichtung, Druckfestigkeit, Wasserbelastung und Wärmebrücken gemeinsam löst.
„Bei Kellerwänden wird zu oft nur über Zentimeter gesprochen. Entscheidend ist aber die Reihenfolge: Untergrund prüfen, Abdichtung herstellen, Schutzlage planen, Dämmplatten vollflächig und versetzt setzen“, sagt ein Bauleiter aus der Altbausanierung.
Für Innenräume, bei denen eine Außendämmung nicht möglich ist, passt ergänzend der Ratgeber zur Innendämmung 2026 mit und ohne Dampfsperre. Beim Keller ist die Außenseite aber fast immer die robustere Lösung, sobald aufgegraben werden kann.

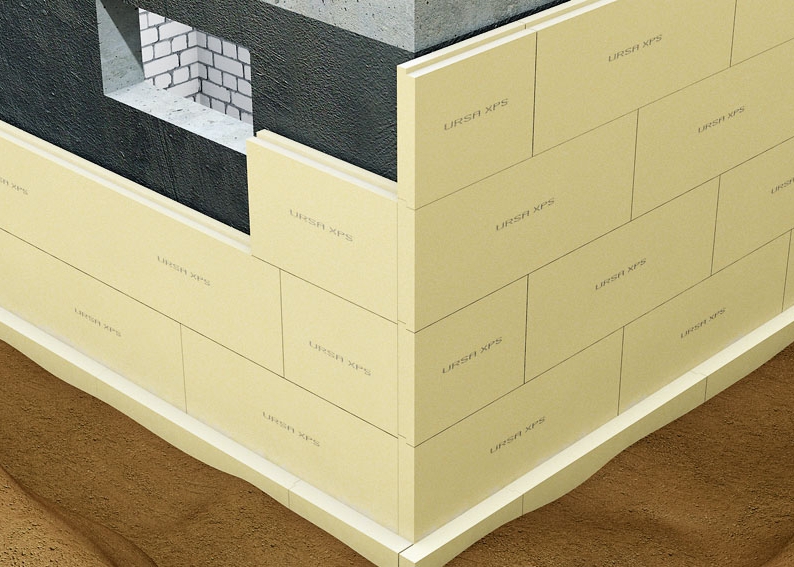

Aufbau der Kellerdämmung von außen
Der typische Aufbau beginnt nicht mit der Dämmplatte, sondern mit der freigelegten Kellerwand. Lose Altbeschichtungen, beschädigter Putz, Hohlstellen und alte Bitumenreste müssen geprüft werden. Danach folgt die Abdichtung passend zur Wasserbeanspruchung. Erst darauf wird die Dämmung verklebt oder mit geeigneten Systemen befestigt.
Ein üblicher Schichtenaufbau von innen nach außen:
- Kellerwand aus Beton, Mauerwerk oder Mischkonstruktion
- Ausgleichsputz oder Untergrundvorbereitung
- Bauwerksabdichtung gegen Bodenfeuchte oder drückendes Wasser
- Perimeterdämmplatte, meist XPS oder Schaumglas
- Schutz- oder Dränschicht nach Planung
- Erdreich mit lagenweiser Verfüllung und Verdichtung
Bei der Sanierung muss vorher geklärt werden, ob nur Bodenfeuchte, zeitweise aufstauendes Sickerwasser oder drückendes Wasser vorliegt. Diese Einordnung entscheidet über Abdichtung, Dränung, Plattenwahl und Befestigung. Eine pauschale Lösung nach dem Motto „Dämmplatte an Bitumen kleben und zuschütten“ ist bei alten Kellern zu riskant.
Die Anforderungen des Gebäudeenergiegesetzes bleiben 2026 relevant. Die Anlage 7 des GEG nennt bei relevanten Änderungen an bestehenden Außenwänden einen Höchstwert von 0,24 W/(m²·K); für Dachflächen werden 0,24 W/(m²·K), für oberste Geschossdecken 0,24 W/(m²·K) und für bestimmte Fußbodenaufbauten gegen Erdreich 0,50 W/(m²·K) genannt. Das zeigt: Wer die Gebäudehülle saniert, sollte nicht nur den Keller isoliert betrachten.
Materialien: XPS, Schaumglas und EPS im Vergleich
Für die erdberührte Dämmung kommen nur Materialien infrage, die Feuchte, Druck und Verrottung widerstehen. Im Bestand wird besonders häufig XPS eingesetzt. Schaumglas ist sehr druckfest und nicht brennbar, aber teurer. EPS ist im Perimeterbereich nur in zugelassenen Systemen und passenden Lastfällen ein Thema; für dauerhaft hohe Feuchtebelastung wird es deutlich kritischer betrachtet.
XPS Platte ist deshalb der Suchbegriff, der bei Perimeterdämmung besonders oft auftaucht. XPS nimmt wenig Wasser auf, ist druckfest und gut zu verarbeiten. Die Platten haben meist Stufenfalz, damit die Fugen versetzt schließen. Entscheidend sind Produktzulassung, Druckfestigkeit, Dicke und die Eignung für den konkreten Erdreichkontakt.
| Material | Typische WLS/WLG | Übliche Dicke 2026 | Brandklasse nach DIN EN 13501-1 | Grobe Materialkosten pro m² | Ökobilanz grob |
|---|---|---|---|---|---|
| XPS-Perimeterplatte | 032–038 | 100–160 mm | meist E | 25–55 € | petrochemisch, langlebig, schwerer Rückbau |
| Schaumglasplatte | 038–050 | 120–180 mm | A1, nicht brennbar | 55–110 € | mineralisch, energieintensive Herstellung, sehr dauerhaft |
| EPS-Perimeterplatte | 035–040 | 120–180 mm | meist E | 18–40 € | petrochemisch, günstiger, nur system- und lastabhängig |
| Sockeldämmplatte | 032–040 | 80–160 mm | meist E oder systemabhängig | 25–65 € | abhängig von Material und Beschichtung |
| Mineralische Dämmplatte im Sockel | 045–060 | 120–200 mm | A1/A2 | 40–90 € | mineralisch, guter Brandschutz, nicht für jeden Erdreichkontakt |
Die Tabelle ersetzt kein Produktdatenblatt. Für Perimeterdämmung zählen Druckspannung, Wasseraufnahme bei langzeitigem Eintauchen, Frost-Tau-Wechsel, Kantenausbildung und Zulassung. Wer breiter über Dämmstoffe, Lambda-Werte und Einsatzbereiche vergleichen will, findet im Beitrag Dämmstoffe 2026 im Vergleich eine gute Ergänzung.
Welche Dämmstärke ist sinnvoll?
Die nötige Dämmstärke hängt von der Bestandswand, dem Zielwert, der Nutzung des Kellers und dem Dämmstoff ab. Eine 30 cm starke Betonwand braucht eine andere Platte als altes Vollziegelmauerwerk. Bei beheizten Kellerräumen wird meist ein energetisch besserer Aufbau geplant als bei reinen Lagerkellern.

Für viele Sanierungen liegen praxisnahe Dämmstärken etwa in diesen Bereichen:
- XPS WLS 035: häufig 120 bis 160 mm
- XPS WLS 032: häufig 100 bis 140 mm
- Schaumglas WLS 045: häufig 140 bis 200 mm
- Sockelbereich: häufig 80 bis 160 mm, abhängig vom Anschluss an die Fassade
- Bodenplattenrand: oft gesondert berechnet, weil Wärmebrücken stark wirken
Bei der GEG-Erfüllung zählt der berechnete U-Wert des gesamten Bauteils, nicht die Dämmplatte allein. Eine pauschale Aussage wie „12 cm reichen immer“ ist unseriös. Bei Förderprojekten können strengere technische Mindestanforderungen gelten als beim reinen GEG-Nachweis, außerdem muss der Antrag vor der Beauftragung richtig vorbereitet werden.
Die BAFA-Förderung für Einzelmaßnahmen an der Gebäudehülle nennt 2026 einen Grundfördersatz von 15 Prozent der förderfähigen Ausgaben; mit individuellem Sanierungsfahrplan kann ein zusätzlicher Bonus möglich sein. KfW-Kredit 261 fördert Effizienzhaus-Sanierungen mit bis zu 150.000 Euro Kredit je Wohneinheit, wenn die Programmvoraussetzungen erfüllt werden.
Material- und Werkzeugliste
Für 20 m² Kellerwand mit 140 mm XPS-Perimeterdämmung sollten Bauherren grob mit etwas Verschnitt und systemgebundenen Komponenten planen. Die genauen Mengen hängen von Wandhöhe, Sockelanschluss, Lichtschächten, Rohrdurchführungen und Untergrund ab.
Materialliste:
- 21 bis 22 m² XPS-Perimeterplatten inklusive Verschnitt
- geeignete Kellerabdichtung nach Wasserbeanspruchung
- Bitumendickbeschichtung oder mineralische Dichtungsschlämme, wenn passend geplant
- Dämmplattenkleber oder systemkompatible Klebemasse
- Hohlkehlenmörtel für Wand-Sohlen-Anschluss
- Schutz- und Dränbahn nach Planung
- Sockelprofil oder sauberer Übergang zur Fassadendämmung
- Dichtmanschetten für Rohrdurchführungen
- Noppenbahn nur als Schutzlage, nicht als Ersatz für Abdichtung
- Kies, Filtervlies und Dränrohr nur bei fachgerecht geplanter Dränung
Werkzeugliste:
- Spaten, Minibagger oder Fachunternehmen für Aushub
- Hochdruckreiniger oder Bürsten zur Untergrundreinigung
- Maurerkelle, Glätter, Zahntraufel
- Rührwerk und saubere Eimer
- Dämmstoffsäge oder Heißdrahtschneider
- Wasserwaage, Laser, Richtscheit
- Cuttermesser, Fuchsschwanz, Andrückbrett
- Schutzbrille, Handschuhe, Staubschutz
- Leiter, Grabenverbau oder Böschungssicherung bei tieferen Ausschachtungen
- Feuchtemessgerät und Kamera für Dokumentation
„Der Graben ist der gefährlichste Arbeitsplatz bei der Kellerdämmung. Wer tiefer ausschachtet, braucht Standsicherheit, sichere Zugänge und im Zweifel einen Fachbetrieb. Eine perfekte Dämmplatte hilft nicht, wenn der Aushub falsch gesichert ist“, warnt ein Tiefbauer.
Vorbereitung: Sicherheit und Untergrund
Vor dem ersten Spatenstich müssen Leitungen geklärt werden. Strom, Wasser, Gas, Telekommunikation, Abwasser und Regenentwässerung können direkt am Haus entlanglaufen. Auch Lichtschächte, Außentreppen, Terrassen, Kellerfenster und Fallrohre beeinflussen die Ausführung.
Die Wand darf nicht einfach freigelegt und tagelang ungeschützt stehen bleiben, wenn Regen oder Frost drohen. Der Untergrund muss tragfähig, eben genug und frei von losen Schichten sein. Risse, Hohlstellen, feuchte Stellen und Salzbelastung sollten dokumentiert werden. Bei stark feuchtem Mauerwerk ist zuerst die Ursache zu klären, sonst wird nur ein Schaden überdämmt.
Eine Perimeterdämmung ist kein Reparaturputz für nasse Keller. Wenn Wasser in die Wand drückt, muss die Abdichtung geklärt werden, bevor die Dämmplatte an die Wand kommt. Alles andere verschiebt das Problem unter die Erde.
Für Sanierer lohnt sich auch ein Blick auf typische Fehler bei der Hausdämmung 2026. Viele Schäden entstehen nicht durch schlechte Dämmstoffe, sondern durch fehlende Anschlüsse, unklare Feuchtewege und improvisierte Details.
Schritt-für-Schritt: Kellerwand außen dämmen
1. Wand freilegen und Graben sichern
Der Arbeitsbereich wird abschnittsweise freigelegt. Bei tiefen Kellern ist die Sicherung des Grabens Pflicht, weil abrutschendes Erdreich lebensgefährlich sein kann. Heimwerker sollten keine senkrechten, tiefen Gräben ohne Fachwissen herstellen. In der Praxis wird oft abschnittsweise gearbeitet, damit Fundament, Arbeitsraum und Witterung kontrollierbar bleiben.
2. Untergrund reinigen und Schäden aufnehmen
Lose Putzreste, alte Beschichtungen und Erdreich werden entfernt. Danach wird die Wand auf Risse, offene Fugen, Hohlstellen und Feuchtigkeit geprüft. Besonders kritisch sind Wand-Sohlen-Anschluss, Rohrdurchführungen und alte Lichtschächte. Fotos helfen später bei der Dokumentation gegenüber Fachbetrieb, Energieberater oder Versicherung.

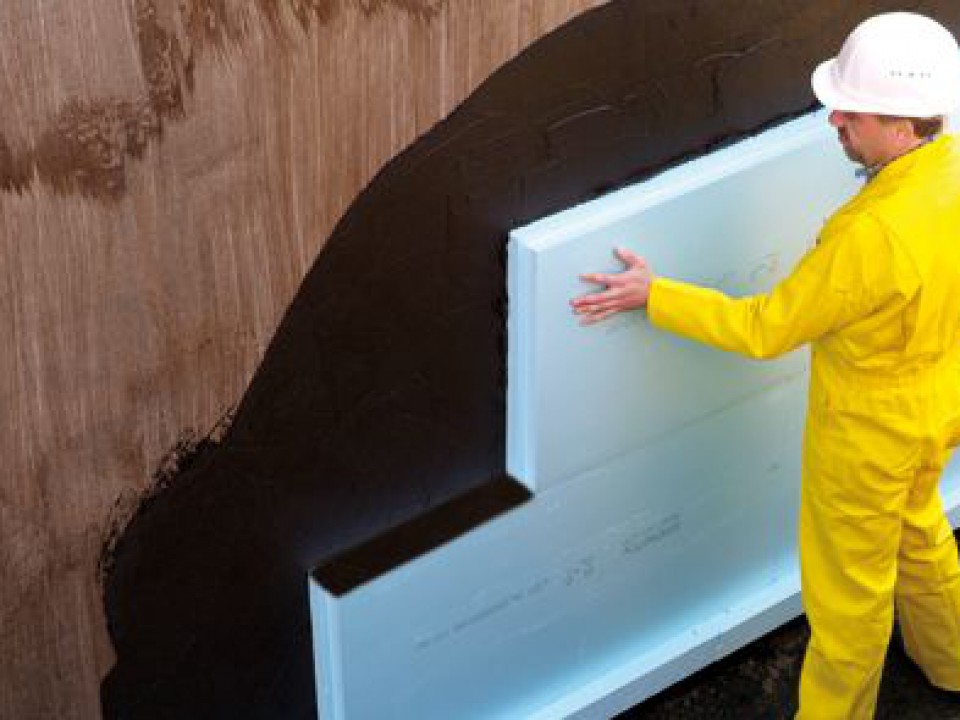

3. Abdichtung herstellen
Die Abdichtung richtet sich nach Wasserbelastung und Wandaufbau. Bei Bodenfeuchte reichen andere Systeme als bei zeitweise aufstauendem Sickerwasser. Die Hohlkehle am Wandfuß muss sauber ausgebildet werden. Rohrdurchführungen brauchen Manschetten oder zugelassene Detaillösungen. Ohne funktionierende Abdichtung darf keine Perimeterdämmung aufgebracht werden.
4. Dämmplatten setzen
Die Platten werden dicht gestoßen, im Verband verlegt und systemgerecht verklebt. Kreuzfugen sind zu vermeiden. Hohlräume hinter den Platten sind problematisch, weil sie Wasserwege und Druckpunkte erzeugen können. Bei XPS-Platten mit Stufenfalz müssen Kanten sauber ineinandergreifen. Zuschnitte an Ecken, Rohren und Lichtschächten sollten eng sitzen.
5. Sockel und Wärmebrücken anschließen
Die Sockeldämmung verbindet Kellerdämmung und Fassadendämmung. Genau hier entstehen häufig Wärmebrücken, Putzschäden und Spritzwasserprobleme. Der Sockel braucht ein robustes, feuchtebeständiges System. Wenn später ein WDVS an der Fassade geplant ist, muss die Perimeterdämmung so enden, dass der Anschluss ohne Lücke möglich bleibt.
6. Schutzschicht und Verfüllung
Vor dem Verfüllen wird die Dämmung gegen mechanische Beschädigung geschützt. Schutz- oder Dränbahnen dürfen nicht mit Abdichtung verwechselt werden. Verfüllt wird lagenweise, ohne große Steine direkt gegen die Platten zu drücken. Verdichtung ist nötig, aber nicht so aggressiv, dass Dämmung oder Abdichtung beschädigt werden.
7. Oberfläche, Gefälle und Entwässerung prüfen
Nach dem Verfüllen muss Regenwasser vom Haus weggeführt werden. Falsches Gefälle am Gelände, undichte Lichtschächte oder fehlende Entwässerung können eine gute Kellerdämmung schnell belasten. Fallrohre sollten kontrolliert, Spritzwasserbereiche sauber geplant und Sockelputzsysteme passend ausgewählt werden.
Taupunkt, Feuchte und DIN 4108-3
Bei der Perimeterdämmung liegt die Dämmebene außen. Das ist bauphysikalisch günstiger als eine Innendämmung, weil die Kellerwand wärmer bleibt. Trotzdem darf Feuchteschutz nicht vernachlässigt werden. Die DIN 4108-3 behandelt den klimabedingten Feuchteschutz und Anforderungen zur Vermeidung kritischer Oberflächenfeuchte und Tauwasser im Bauteil; sie ersetzt aber nicht die Bauwerksabdichtung gegen Erdfeuchte oder Wasser.
Wichtig ist die Trennung zweier Themen. Wärmeschutz reduziert Wärmeverluste. Abdichtung schützt vor Wasser. Dränung kann Wasser ableiten, wenn sie zulässig und richtig geplant ist. Keine dieser Schichten ersetzt die andere.
Bei beheizten Kellern verbessert die Außendämmung die innere Oberflächentemperatur. Das kann Schimmelrisiken an kalten Wandflächen verringern, sofern Lüftung und Nutzung stimmen. Bei unbeheizten Kellern ist der Effekt schwächer, aber der Anschluss an die übrige Gebäudehülle kann trotzdem energetisch sinnvoll sein.
Kosten der Perimeterdämmung 2026
Die Kosten der Perimeterdämmung hängen stark davon ab, ob der Keller ohnehin freigelegt wird. Wenn Aushub, Abdichtung, Lichtschachtänderung und Verfüllung separat anfallen, wird das Projekt deutlich teurer als die Dämmplatte selbst. Bei einer ohnehin geplanten Kellerabdichtung ist die zusätzliche Dämmung oft wirtschaftlicher.
| Kostenposition | Grober Preis 2026 | Hinweis |
| XPS-Perimeterplatten | 25–55 €/m² | je nach Dicke, Druckfestigkeit, WLS |
| Schaumglasplatten | 55–110 €/m² | teurer, sehr druckfest, nicht brennbar |
| Abdichtungssystem | 25–80 €/m² | abhängig von Wasserbeanspruchung |
| Schutz- oder Dränschicht | 8–25 €/m² | keine Ersatzabdichtung |
| Aushub und Verfüllung | 80–220 €/m² Wandfläche | stark abhängig von Tiefe und Zugänglichkeit |
| Montage Fachbetrieb | 45–110 €/m² | ohne große Erdarbeiten gerechnet |
| Komplettmaßnahme außen | 180–450 €/m² | mit Erdarbeiten häufig realistisch |
| Planung/Energieberatung | 500–2.000 € | bei Förderung und komplexem Bestand üblich |
Für ein Einfamilienhaus mit 60 m² Kelleraußenwand kann die Spannweite deshalb grob zwischen 10.000 und 27.000 Euro liegen, bei schwieriger Zugänglichkeit auch darüber. Wenn Terrassen, Treppen, Pflaster, Lichtschächte oder Leitungen zurückgebaut werden müssen, steigen die Kosten spürbar. Bei einer gleichzeitigen Dach- oder Fassadensanierung hilft der Vergleich zu Dachkosten und Materialwahl 2026, weil größere Modernisierungspakete anders kalkuliert werden als Einzelmaßnahmen.
Häufige Fehler bei der Kellerdämmung
Viele Schäden entstehen nicht auf der Fläche, sondern an Übergängen. Der Sockel, der Wandfuß, Lichtschächte und Rohrdurchführungen entscheiden, ob der Aufbau dauerhaft funktioniert.
Typische Fehler:
- Dämmplatten auf ungeprüfte oder beschädigte Abdichtung kleben;
- Graben ohne ausreichende Sicherung herstellen;
- ungeeignete Platten ohne Perimeterzulassung verwenden;
- Kreuzfugen, offene Fugen oder Hohlräume hinter den Platten zulassen;
- Sockelanschluss zur Fassade nicht planen;
- Noppenbahn als Abdichtung missverstehen;
- Verfüllmaterial mit scharfkantigen Steinen direkt an die Dämmung bringen;
- Kellerfenster, Lichtschächte und Fallrohre erst nachträglich improvisieren.
„Wenn nach fünf Jahren wieder aufgegraben werden muss, lag der Fehler selten am Dämmwert. Meist waren es Wasserführung, Rohrdurchführung, Sockel oder fehlender Schutz beim Verfüllen“, sagt ein Sachverständiger für Bauschäden.
Wann gehört die Arbeit zum Fachbetrieb?
Eigenleistung ist bei kleinen, flachen Abschnitten und klarer Bodenfeuchte möglich, wenn Erfahrung, Werkzeug und Sicherheitskonzept vorhanden sind. Sobald Gräben tief werden, Wasser drückt, alte Abdichtungen unklar sind oder tragende Bauteile betroffen sein könnten, gehört die Maßnahme in professionelle Hände.
Ein Fachbetrieb ist besonders sinnvoll bei:
- drückendem Wasser oder unklarer Wasserbeanspruchung;
- Rissen, Setzungen oder beschädigtem Mauerwerk;
- tiefen Ausschachtungen;
- Grenzbebauung und schwieriger Zugänglichkeit;
- geplanter Förderung mit Energieeffizienz-Experte;
- Anschluss an WDVS, Haustür, Lichtschächte und Terrassen;
- Denkmal, Mischmauerwerk oder altem Natursteinkeller.
Beim Eingangsbereich sollte der Sockelanschluss nicht isoliert betrachtet werden. Der Beitrag Haustür kaufen 2026: Material, Sicherheit und U-Wert zeigt denselben Grundsatz: Ein guter U-Wert bringt wenig, wenn Schwelle, Abdichtung und Anschlussdetails schlecht ausgeführt sind.
FAQ zur Perimeterdämmung 2026
Was kostet Perimeterdämmung pro Quadratmeter?
Mit Erdarbeiten, Abdichtung, Dämmung und Verfüllung liegen viele Projekte grob bei 180 bis 450 Euro pro Quadratmeter Kelleraußenwand. Ohne Aushub und Abdichtung ist die reine Dämmleistung deutlich günstiger, aber bei Bestandskellern selten der komplette Kostenblock.
Welche Dämmung ist für Keller außen am besten?
Für viele Kelleraußenwände ist XPS die Standardlösung, weil es druckfest und feuchtebeständig ist. Schaumglas eignet sich bei hohen Druckanforderungen und gutem Brandschutzanspruch. Entscheidend sind Zulassung, Wasserbeanspruchung, Druckfestigkeit und Systemaufbau.
Kann man eine Kellerwand außen selbst dämmen?
Kleine, flache und gut zugängliche Abschnitte können erfahrene Heimwerker vorbereiten. Tiefe Gräben, Abdichtung gegen Wasser, Risse, Leitungen und Förderprojekte gehören zum Fachbetrieb. Sicherheit im Aushub hat Vorrang vor jeder Einsparung.
Wie dick sollte eine XPS-Perimeterdämmung sein?
Häufig werden 100 bis 160 mm XPS geplant. Der richtige Wert hängt von Wandmaterial, gewünschtem U-Wert, Dämmstoffqualität und Nutzung des Kellers ab. Für GEG- oder Förderziele sollte der U-Wert berechnet werden.
Braucht Perimeterdämmung immer eine Dränage?
Nein. Eine Dränage ist kein Standardersatz für Abdichtung und nicht überall zulässig oder sinnvoll. Sie muss geplant, an eine geeignete Ableitung angeschlossen und dauerhaft wartbar sein. Ohne Konzept kann sie mehr Probleme schaffen als lösen.
Muss der Keller für Perimeterdämmung beheizt sein?
Nein, aber bei beheizten Kellern ist der energetische Nutzen größer. Bei unbeheizten Kellern kann die Maßnahme trotzdem sinnvoll sein, etwa zur Reduzierung von Wärmebrücken, zum Schutz angrenzender Wohnbereiche oder im Zuge einer Kellerabdichtung.
Was Bauherren jetzt mitnehmen sollten
Perimeterdämmung 2026 lohnt sich besonders, wenn der Keller ohnehin freigelegt oder abgedichtet wird. Dann lässt sich die Dämmung mit überschaubarem Zusatzaufwand in einen dauerhaften Aufbau integrieren. Entscheidend sind geprüfter Untergrund, passende Abdichtung, zugelassene Dämmplatten, sauberer Sockelanschluss und sichere Erdarbeiten.
Wer den Keller von außen dämmen möchte, sollte zuerst Wasserbeanspruchung, Wandaufbau und Ziel-U-Wert klären. Danach folgen Materialwahl, Dämmstärke, Förderprüfung und Ausführung. Eine gut geplante Perimeterdämmung senkt Wärmeverluste, verbessert den Kellerkomfort und schützt die Gebäudehülle dort, wo spätere Korrekturen besonders teuer werden.
